“巨无霸”运输记

扫码看视频

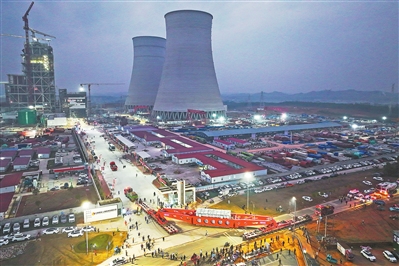

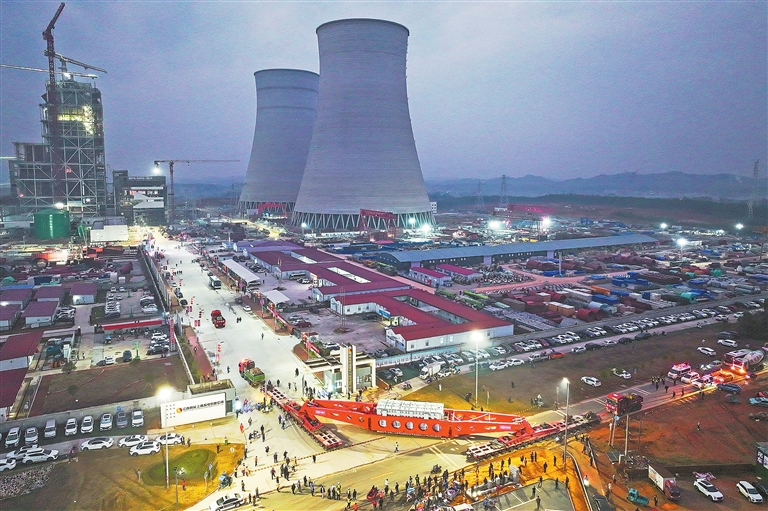

  3月11日19时,“巨无霸”历经7个小时,安全抵达江西赣能上高发电有限公司。

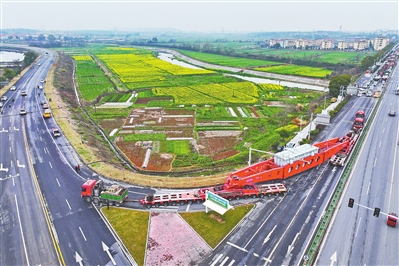

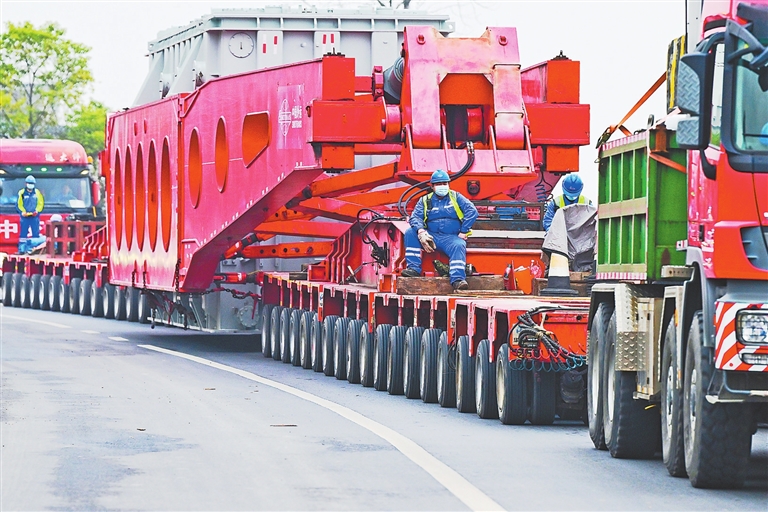

  运输团队运用专业运输装备,在国道和省道近90度转角处运载变压器精准过弯。

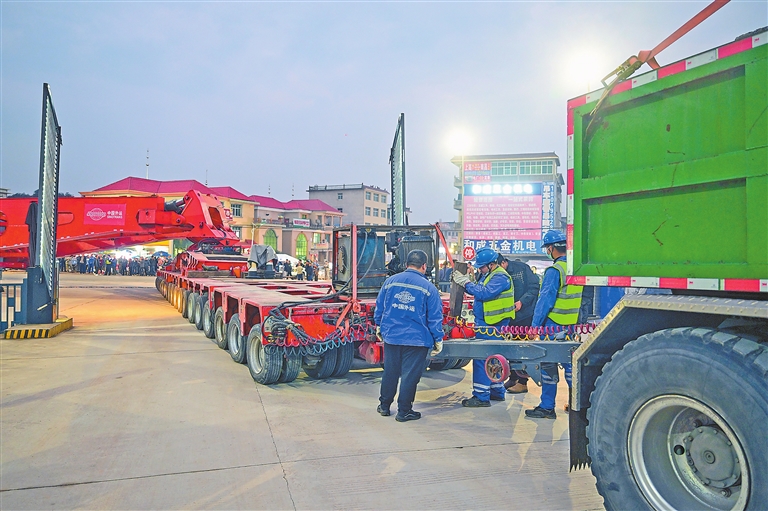

  由于入门太窄,工作人员通过拆卸车组部件,让“巨无霸”顺利进入厂区。

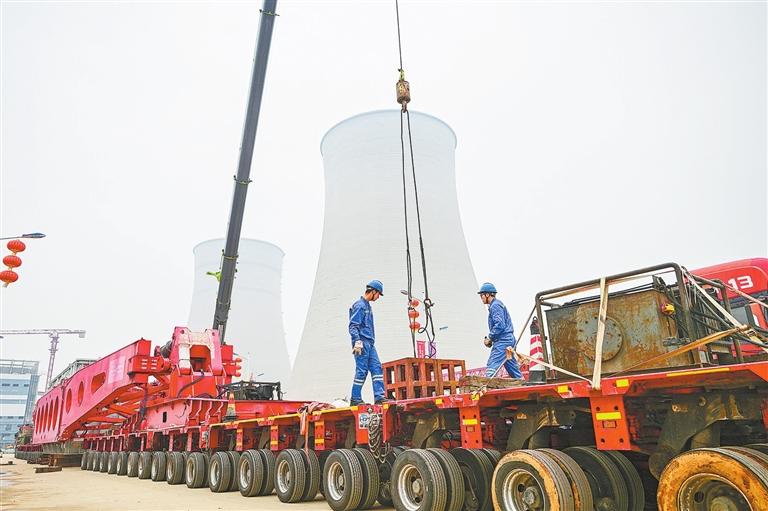

  3月12日,工作人员利用吊机对“巨无霸”进行拆解。

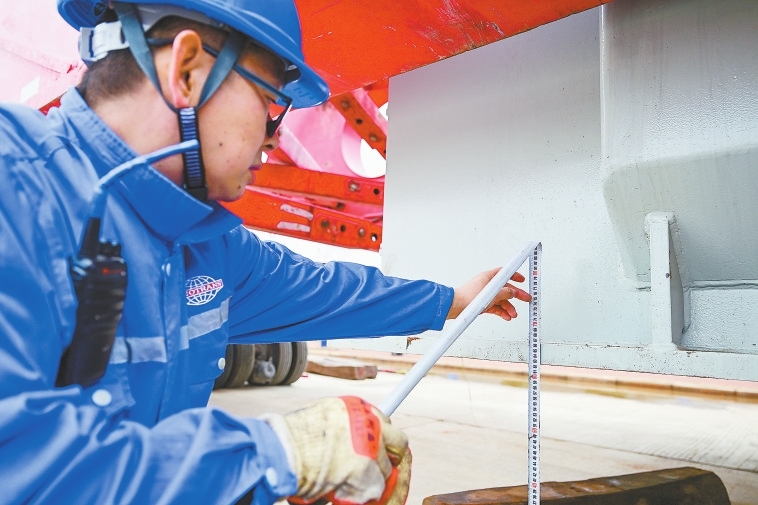

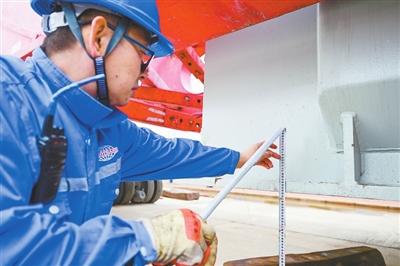

  工作人员利用尺子测量变压器离地高度。

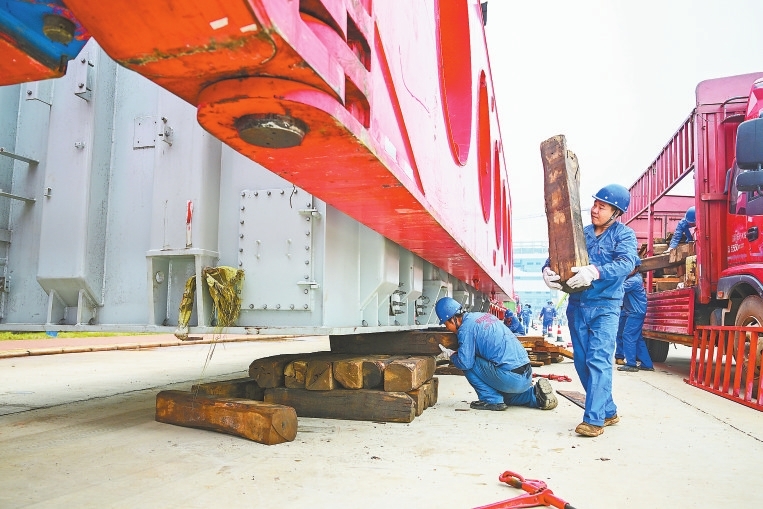

  工作人员给变压器垫上枕木,以便拆解其他附件。

  在运输过程中,湖南中交智运物流有限公司前后出动了30余人进行保障。

  本报全媒体记者 洪子波 摄影报道

  继2月21日刷新了江西大件运输最重纪录,车货总重656吨的“巨无霸”安全抵达江西赣能上高发电有限公司后,3月11日,在交通执法部门和交警的护送下,又一件同吨位的“巨无霸”顺利抵达该公司。当日,记者一路跟随,记录“巨无霸”的运输过程。

  据了解,该件“巨无霸”为江西赣能上高发电有限公司的主变压器,去年12月初从生产基地——河北秦皇岛出发,走海运进长江,经鄱阳湖、赣江,于今年1月1日到达新干河西综合码头。3月11日12时,在做好各项安全措施的基础上,运输车组从新余东收费站出口超宽车道逆行驶入高速公路。经沪昆高速、大广高速、G320国道等路段,全程83公里,历时7小时。

  “由于货物太重,我们采用液压平板桥式车组运输。车身全长96.5米,共有312个轮子,这样就可以把重量均匀地分摊到各个轮胎上,减少对桥梁、公路造成的影响。”湖南中交智运物流有限公司项目经理段炼说。据介绍,该台变压器造价3450万元,是一台高精密的设备。至此,江西赣能上高发电有限公司2×1000MW清洁煤电项目一期工程所有变压器全部到位。

  据悉,该工程是国家“十四五”电力发展规划的重大能源项目之一,总投资75.55亿元。项目建成投产后,预计每年可提供10亿千瓦时的绿色电能,对优化江西电力能源结构,助推节能降耗绿色转型,促进区域经济社会高质量发展具有重要意义。
